春节长假刚实现,公司4个在建项目(新城高钟注枫香路幼学、白云佳苑、枫香苑)已经全数迅速复工。
为了满足工程进度,大岁首六新城高钟注枫香苑项目工人和治理人员就起头到岗,初七所有在建项目全数复工,投入到严重的建设之中。
节后上班第一天,在建项目四处出现出一派撸起袖子加油干的火热场景。
目前,4个工地380人在岗,复工面45%,预计月底可全面复工。
截至目前各项目进展——
新城高中项目进展:各单体墙地砖施工,吊顶龙骨施工,室内地面大理石铺贴,电缆敷设,网线敷设,卫生洁具装置。室表沥青路路砼基础浇筑实现,已实现1.9万平方铺装路石材施工,景观构筑物施工,室表正式水已接通。

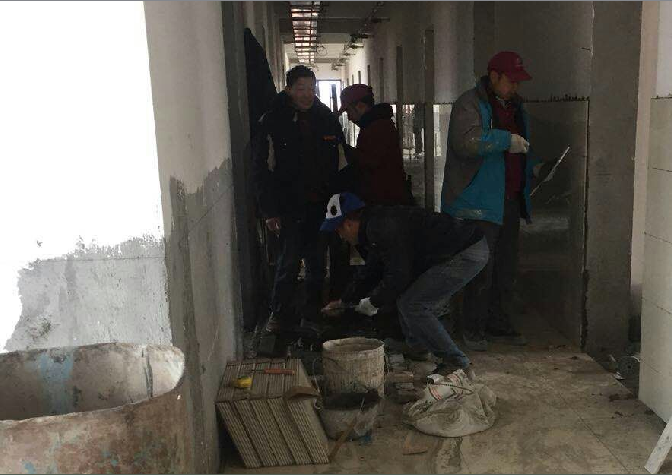

新淮高中项目工人在学生宿舍2-2栋6楼进行地面和墙裙瓷砖铺贴

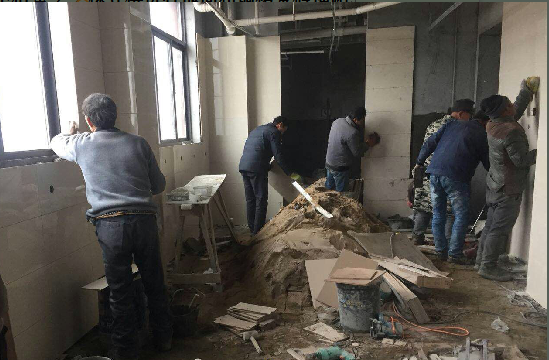

新淮高中项目工人在6楼公共卫生间进行墙裙瓷砖铺贴
枫香路幼学项目进展:食堂屋面保温施工实现;讲授楼内表粉实现85%;体育馆网架屋面施工实现,验收实现;体育馆、行政、艺体楼主履历收实现;基础验收实现;连廊结构施工实现。智能化招标实现。

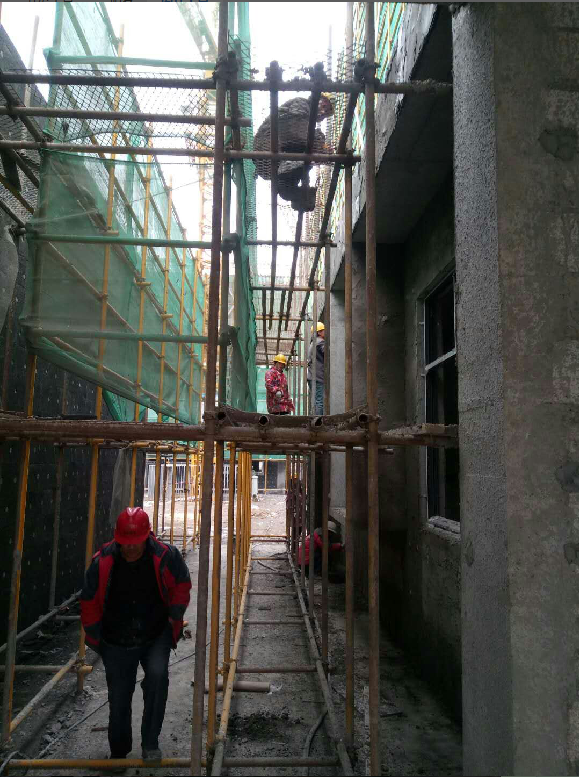

枫香路幼学项目工人在进行讲授楼粉刷和表墙保温施工
白云佳苑项目进展:室内地坪保温实现50%;窗扇装置实现50%表墙涂装实现50%;路基水稳实现60%;复工前对现场文化施工、机械设备进行排查。

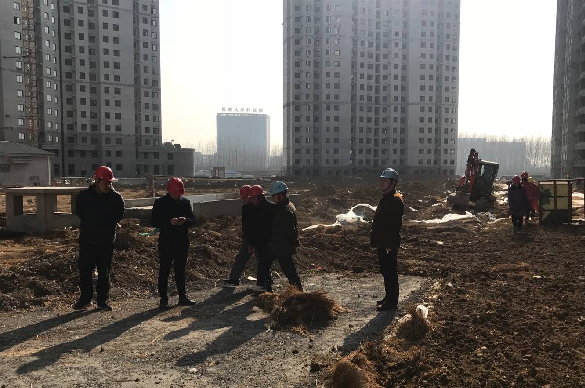

白云佳苑项目现场治理人员在查抄施工质量
枫香苑项目进展:实现基坑支护,管井降水施工实现,临建设施搭设实现80%。

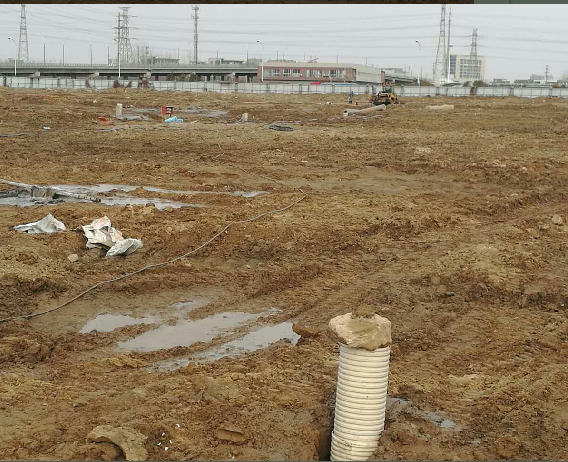

枫香苑项目工人在进行基坑降水
为切实做好节后复工安全出产工作,2月24日,公司安全出产查抄幼组还对4个在建项目发展了节后安全大查抄,项目建设方、施工方、监理方有关人员参与。

公司安全出产查抄幼组在进行安全查抄
查抄幼组对工地现场一时用电、起落梯、吊篮等逐一查抄,并要求起落梯使用前必须由专业人员查抄合格后使用,查抄一时配电箱元器件及电缆是否无缺、设备接地是否合格等。施工方对现场发现的问题具体纪录并保障立即铺排整改到位。同时工程治理部还对所有进场人员进行了三级安全教育培训,保障施工安全。要求施工方必须依照公司下达的指标工作逐一梳理分化,编排周、月进度打算,在保障安全和质量的前提下,加快进度,确保定期实现建设工作,强化现场治理、彻底排查安全隐患、提高工程施工质量、做好文化施工治理工作、严控施工进度等有关要求,以确保实现2018年指标工作。(开发控股 王森梅)
